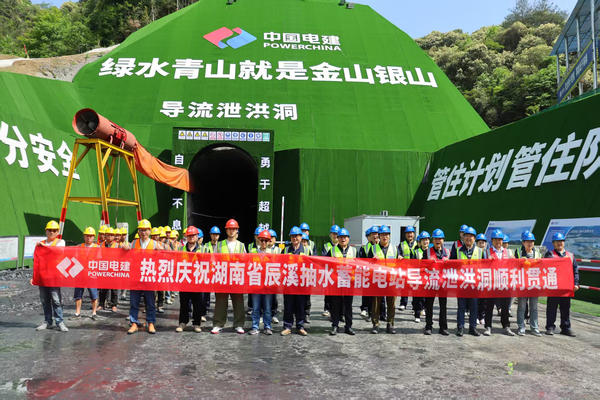

正值五一劳动节,随着最后一次成功爆破,湖南省辰溪抽水蓄能电站再传捷报—下水库导流洞、泄洪洞实现全线贯通,为下水库截流阶段验收奠定了坚实基础。
下水库导流洞、泄洪洞是下水库枢纽工程永临结合的建筑物,前期作为导流建筑物、后期部分封堵改造后作为泄水建筑物,分别由导流洞、竖井式泄洪洞组成,布置于下水库大坝右岸山体内,洞身全长333.33m,净断面尺寸3.5m(宽)×4.5m(高),采用城门洞型结构设计,最大下泄流量82.13m3/s,承担着施工期导流防洪、运营期调控下水库水位的双重使命,对保障电站稳定运行和汛期安全度汛至关重要。
下水库导流洞、泄洪洞隧洞埋深浅,面对Ⅳ、Ⅴ类围岩占比约88%的复杂地质构造及截流验收工期紧张的多重压力,项目团队通过科学的施工方法和严谨的工序管理,确保了洞室施工安全高效推进,最终顺利实现贯通目标。
下水库导流洞、泄洪洞的顺利贯通,不仅标志着下水库工程正式进入截流倒计时,亦对推动后续下水库主体工程施工全面提速具有重要意义。下一步,项目团队将围绕2025年工程截流目标,乘势而上,为全力打造湖南省湘西地区清洁能源工程跑出“加速度”。
湖南省辰溪抽水蓄能电站是湖南省“十四五”重点实施项目,总装机120万千瓦,总投资78.65亿元,安装4台单机容量为30万千瓦的可逆式水轮发电机组,由上水库、下水库、输水系统、地下厂房及地面开关站等组成。电站建成后,预计年平均发电量12.77亿千瓦时,每年可节约标煤量45.2万吨,减少排放二氧化碳96万吨,对于湖南省清洁能源转型、保障电网稳定运行和促进地方经济可持续发展具有重要意义。
湖南省辰溪抽水蓄能电站泄洪洞顺利贯通
